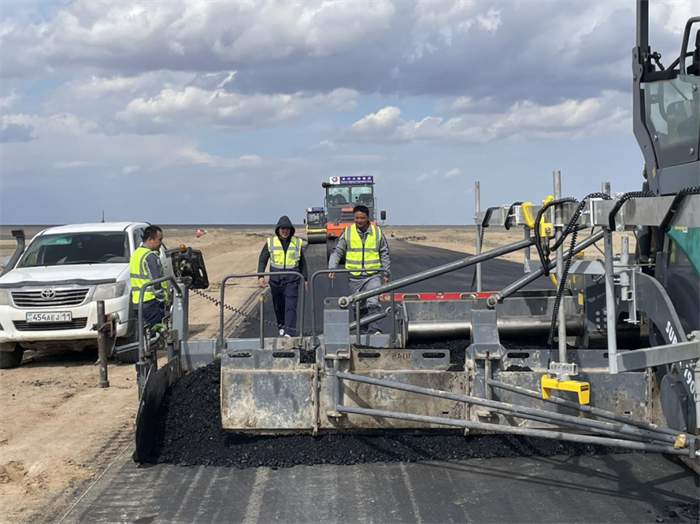

4月8日,在贵州XPJ集团第八工程公司承建的哈萨克斯坦克热5标K554+00-K549+00段沥青中面层摊铺现场,只见沥青混淆料运输车辆往来不绝,摊铺机、压路机在施工人员的操作配合下有序开展路面摊铺事情,现场一片忙碌景象。在经过长达3个月的冬歇期后,项目正式开工复产。全体建设者以“起步就是冲刺,开工即是决战”的斗争姿态,满弓劲发迎接2024年全新的建设征程。
开工现场
项目卖力人谢兴时、王文进在现场组织施工
在进入冬歇期后,项目建设事情并未因此停摆,在项目部的组织下,事情人员一边开展门路除雪、除冰保畅,一边统筹砂石质料、沥青等质料的储备。截至4月1日,项目部共储备砂石质料32000吨,沥青4000吨,土工布75000平方米,同时,项目后续所需的天然气、矿粉、纤维以及交安工程等均完成条约签订落实事情。

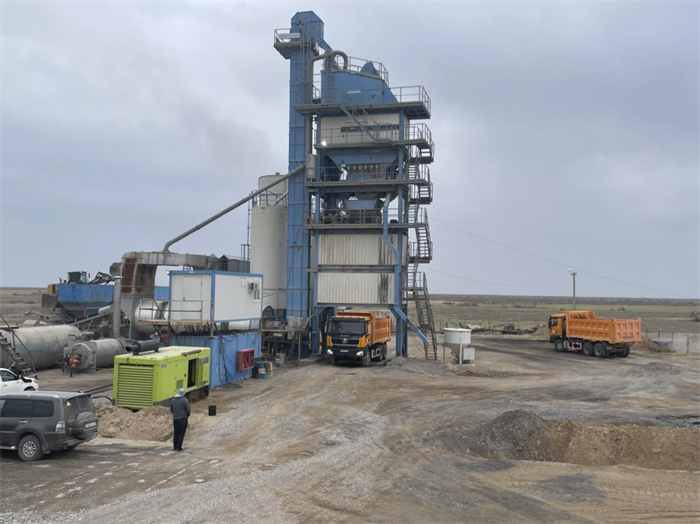

拌杂站出料

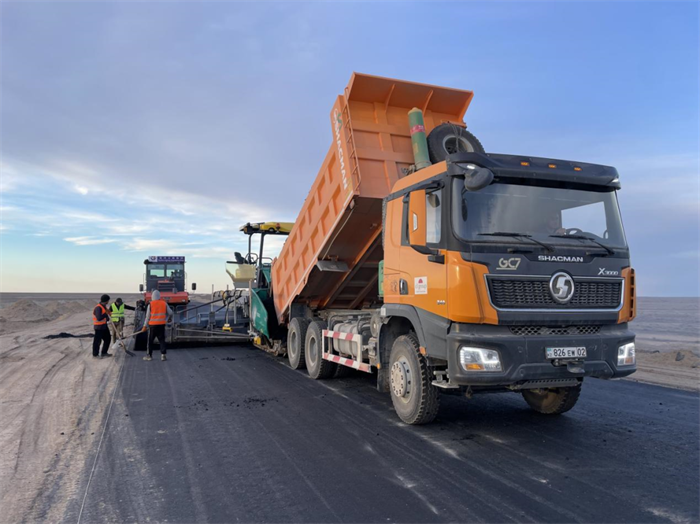

沥青中面层摊铺现场
春节后,为包管项目顺利开工,项目部结合外地天气情况,合理组织施工人员进场,对施工设备进行维修保养,并同步开展复工宁静检查,严格排查隐患,确保宁静的复工情况。
目今,项目剩余工程主要包括路面和交安工程,其中路面底下层、下层剩余5公里,沥青下面层5公里、中面层20公里、沥青上面层30公里,交安工程30公里。
哈萨克斯坦克热5标召开复工复产发动会
凭据目今事情安排,哈萨克斯坦克热5标计划在5月中旬完成底下层、下层施工交验,在8月初完成沥青路面施工,10月初完玉成部施工任务,项目抵达通车条件。
