这段时间
第八工程公司
抢抓施工黄金期
聚焦要害节点精准发力
全力推进乌蒙山大桥上部结构施工
截至目前
大桥右幅拱上立柱施工完成85%
引桥T梁架设已全部完成
左幅拱上立柱施工完成8%
引桥下构已全部完成
全桥T梁273片
完成预制269片
完成吊装52片
总体施工进度完成85%

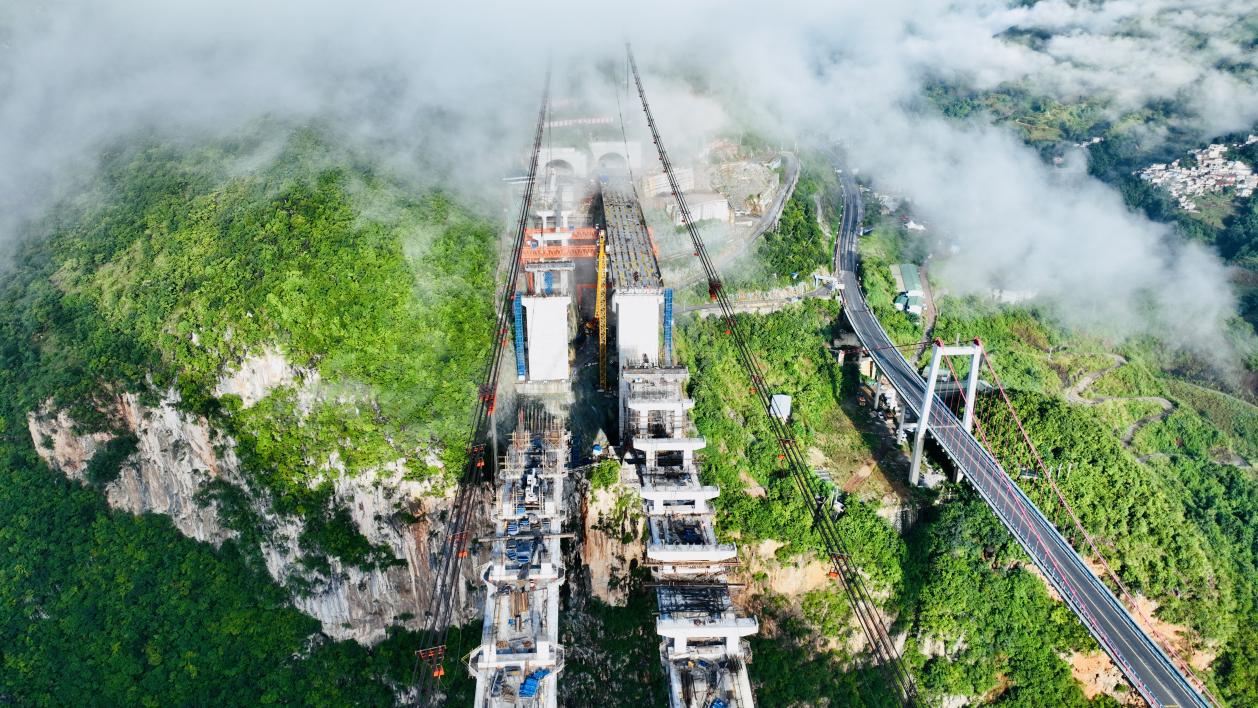

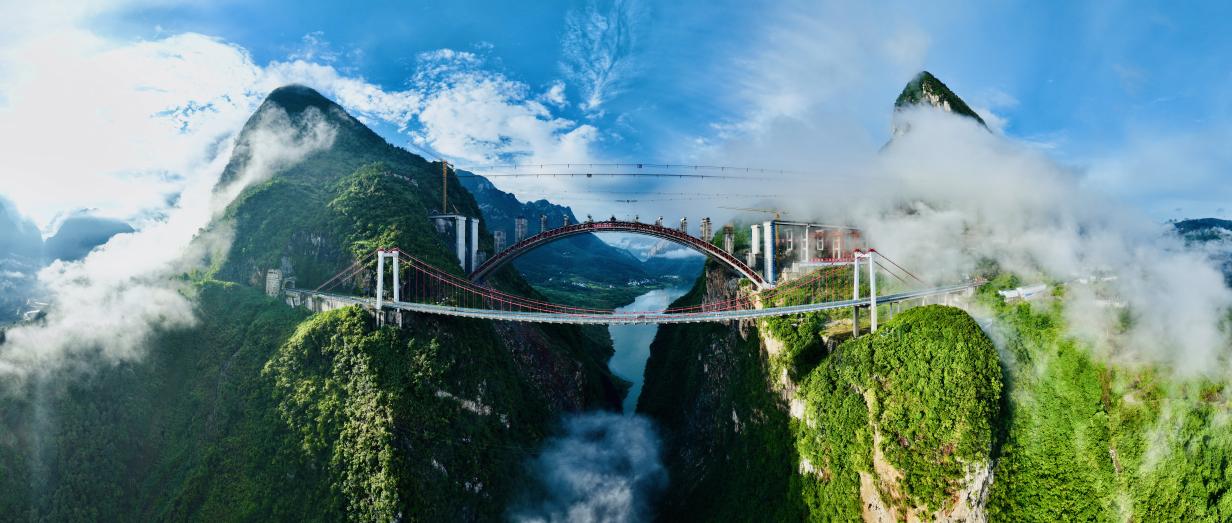

建设中的乌蒙山大桥
在推进大桥拱上立柱施工历程中,项目团队紧扣节点目标,不绝优化、细化施工计划,加大种种资源设备投入,利用现有的缆吊系统,配合汽车吊,减少交叉作业,高效有序调运拱上施工质料;强化现场质量宁静治理,严格把控施工质料、施工工艺,做好现场作业人员的宁静、技术交底,增强日常隐患排查和历程管控,包管拱上立柱施工稳步推进。

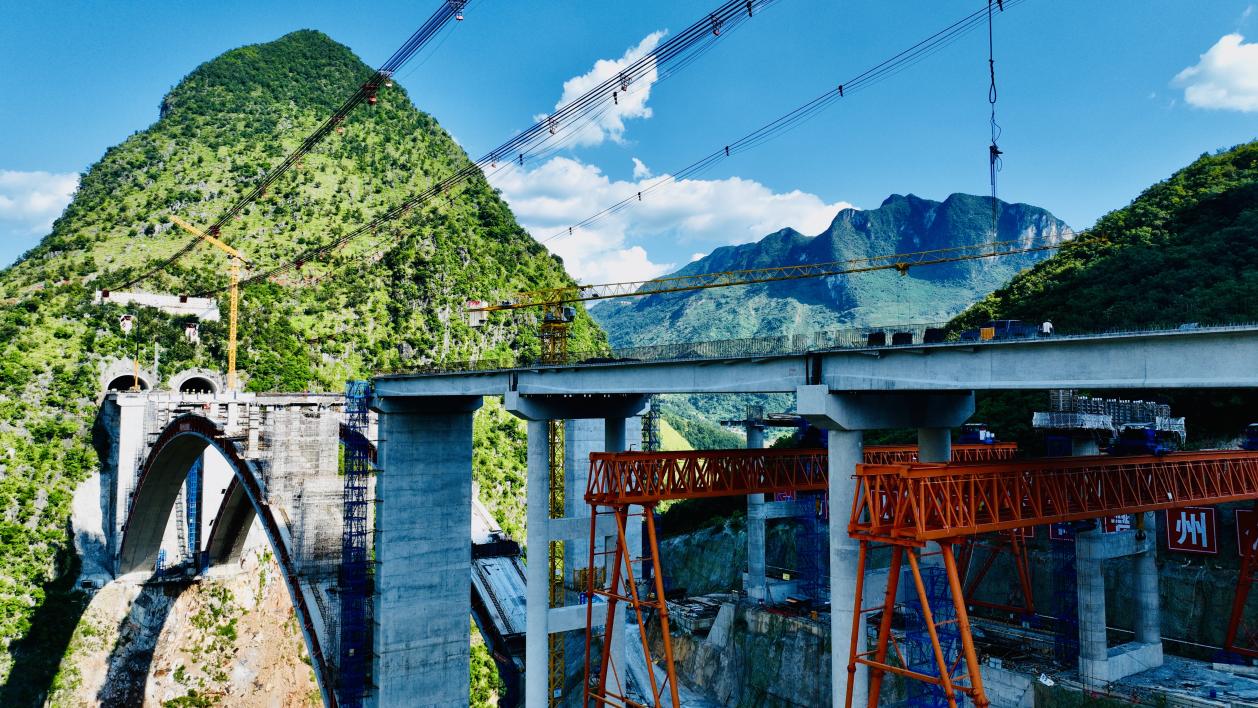

大桥拱上立柱施工
在引桥T梁架设施工中,施工人员秉持精益求精的态度,对每一个施工部位进行精密丈量与重复核验,包括垫石顶标高的细致调解、预留孔位的准确设置、支座平面位置的精确控制以及吊缆起吊高度的精准控制等,有力地包管了T梁架设的质量。项目团队严格落实宁静生产网格化治理,细化施工任务流程,增强作业宁静意识,坚持标准化、规范化施工,确保施工质量切合设计规范。
引桥施工

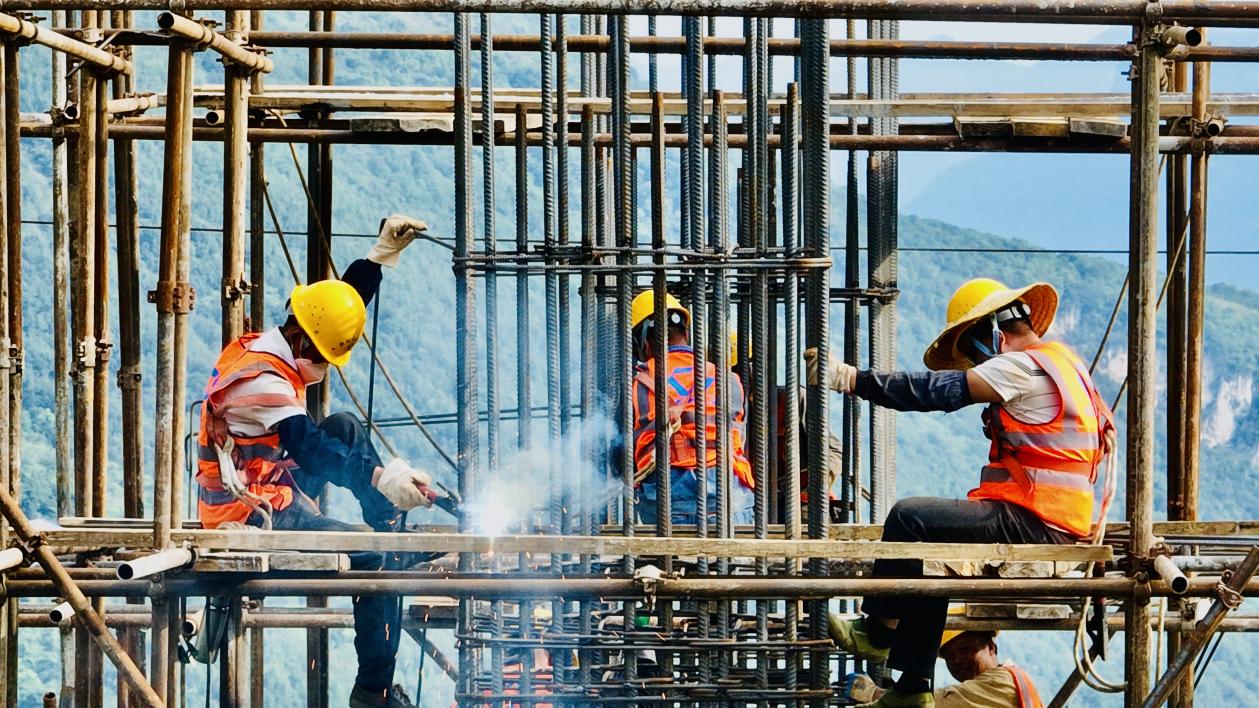

现场技术人员全程跟踪,强化现场治理和全历程把控,严格执行吊装作业宁静操作规程,安排专人按期仔细检查缆吊系统的事情状态以及各项宁静监控装置,实现了项目宁静生产“零事故”。

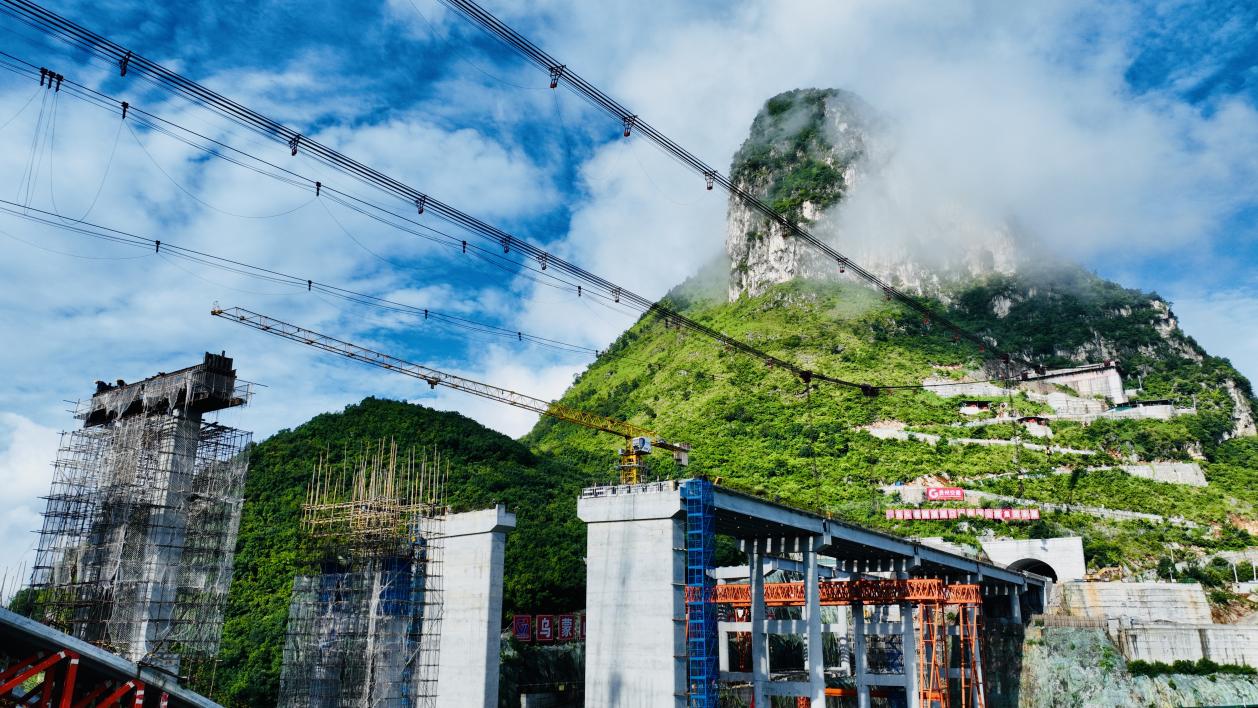

建设中的乌蒙山大桥
针对高温天气下的施工宁静,项目团队多措并举,全力做好防暑降温事情。通过动态调解施工人员作业时间,接纳“做两头、歇中间”的方法,合理安排工人班次,科学调解劳动强度;提供富足的清凉饮料和防暑药品,如苦丁茶、藿香正气水等;利用宁静交底会、班前会向工人普及高温防护知识,增强自我防护意识,配合构筑起一道防暑屏障,包管项目顺利推进。
