广袤无垠的内蒙古大地上
一条条XPJ蜿蜒绵亘
由贵州黔贵建筑工程有限公司承建的
G5511二广高速集阿联络线
安业至公主埂段
内蒙古安公高速AGZCB-1房建项目
在这里拔地而起
与路网交相辉映
安公房建1标项目
建筑面积14105.24㎡
室外工程950709.30㎡
拆除工程298.33㎡
包括明安图收费站星耀收费站
明安图效劳区南区北区
和原有建筑革新工程
施工历程中
一些南方地区不常见的施工工艺
给来自南方的治理人员
带来诸多挑战
今天
我们一起走进这个项目
看“南方小土豆”
如何“硬控”南北差别

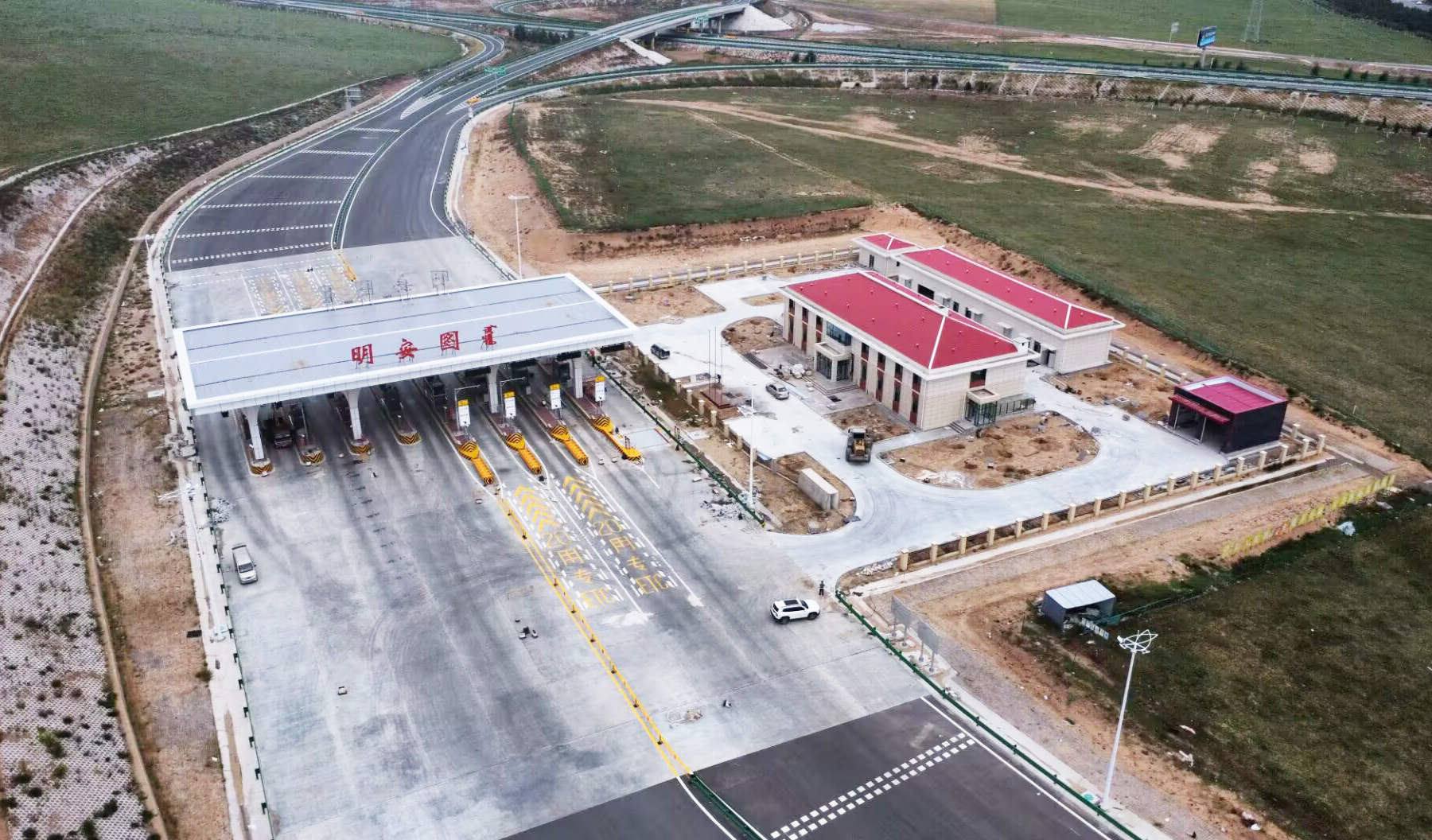

明安图收费站
项目建设不畏寒
冬季施工不绝歇
安公房建1标项目
地处内蒙古正镶白旗
气候多变 风沙肆虐
地质以风积沙为主
使得部分区域地基承载力缺乏
需要进行大宗的地基处理事情
星耀收费站
项目前期
为确保衡宇的稳定性和宁静性
项目团队开展多次现场调研
重复检测
凭据严密的数据剖析
不绝调解科学合理的施工计划
经过无数次的试验
终于乐成解决了地质问题
于2022年6月8日
率先完成安公房建项目基础首件工程
获得全线首件工程奖励
后历经4个月的奋战
房建主体工程全面封顶
成为全线第一家
房建标主体封顶的单位
原有建筑革新工程
内蒙古项目施工黄金期
在每年的5月至9月
进入10月份以后
全线进入冬休期
砭骨的寒风
加上长时间的户外事情
施工人员手干裂的厉害
一群男子汉也用上了“护手霜”
由于项目部离正镶白旗较远
进入冬休期
修建衡宇的砂 碎石 砖
水泥 钢筋等地材和主材
更是资源匮乏
冬休期的项目部驻地
为解决这一问题
项目团队积极与供应商协调
提前做好物资储备计划
确保施工历程中质料的富足供应
项目部在实践中不绝优化施工流程
提高资源利用率
最大限度地减少浪费
全力以赴抢抓施工进度
南北施工差别
攻克“水土不平”
北方建筑施工工艺与南方差别
最明显的区别就是地下防冻层处理
外墙一体化陶瓷保温板
暖气工程装置等
每一项施工工序
关于南方施工团队
都是一次新的突破

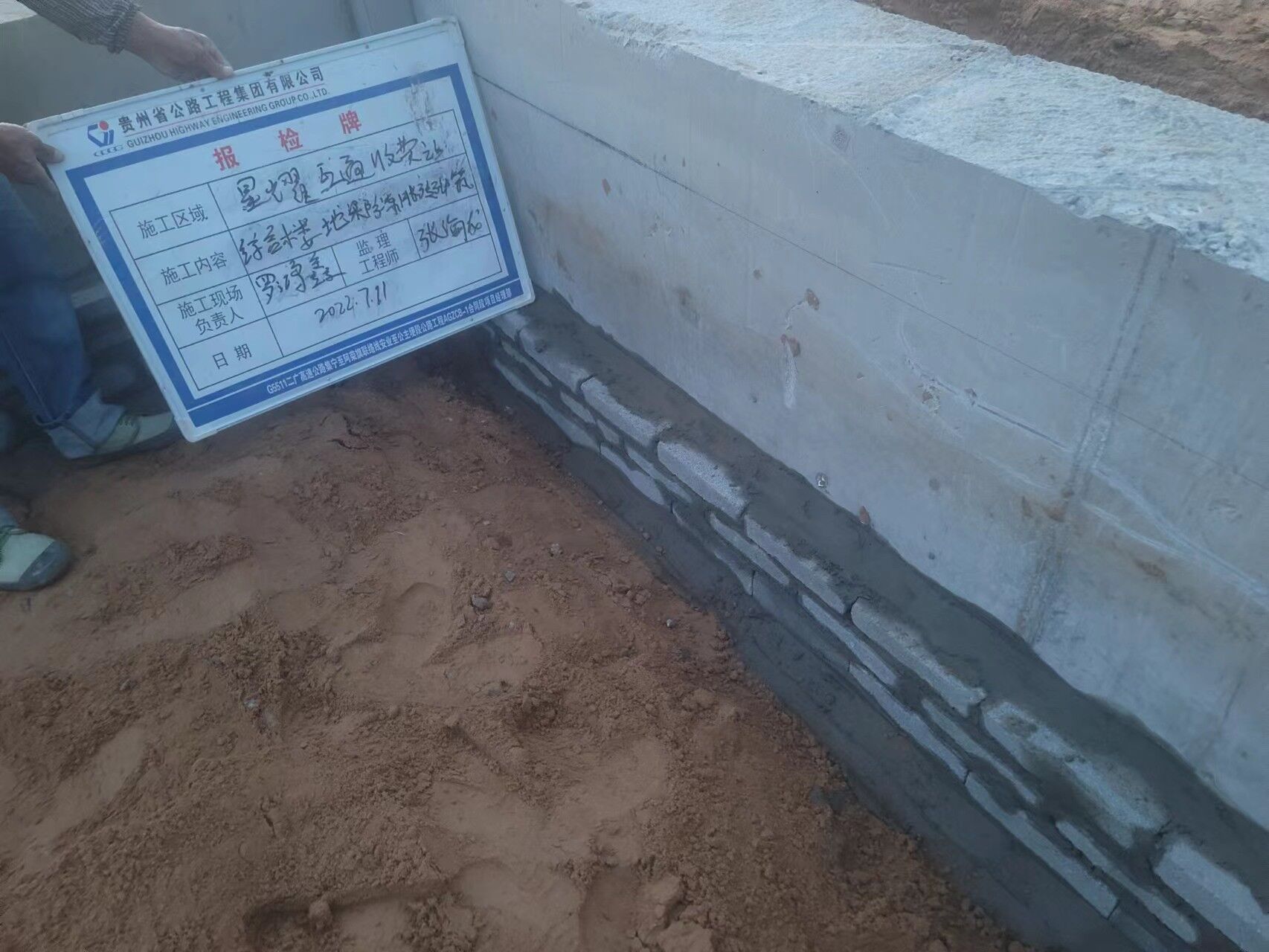

地梁防冻胀处理
受低气温影响
施工必须加设建筑物的防冻层
基础埋深基本上设在防冻层下方
平均2米以下的位置
这也导致了房建工程
正负零以下埋深工程实施起来
耗时也耗机械设备
刚接触地梁防冻胀处理时
各人都是蒙圈的状态
施工人员通过查阅大宗资料
组织现场治理人员前往
正在施工的商住楼现场观摩学习
还以建模的方法还原现场情况
让死板的图纸有了具象化的立体感
地梁防冻胀处理问题迎刃而解
外墙一体化陶瓷保温板
南方都会外墙
一般做的是保温砂浆+喷漆工艺
或者直接贴砖
可是在北方需要接纳
外墙一体化陶瓷保温施工工艺
刚开始施工人员通过上网
查阅专业的施工视频
也只能了解施工办法
无法测算其事情效率与施工用度
项目部将有经验的专业施工步队
请到现场进行施工首件示范
盘算其施工效率
从而准确土地算出施工用度
最洪流平控制了施工本钱
